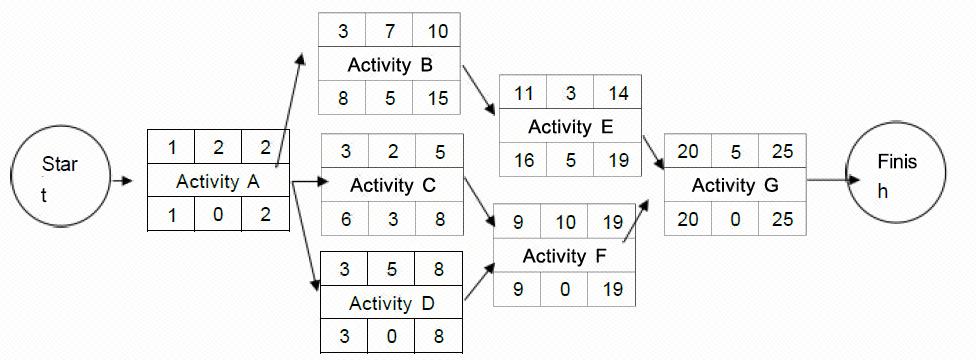

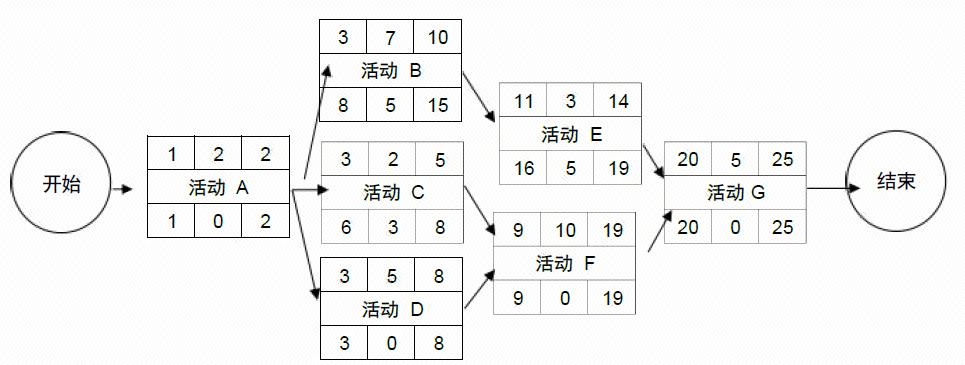

ABEG=17;ACFG=19;ADFG=22;最长的路径是ADFG,选C
要确定关键路径,我们需要找出项目网络图中最长的路径,这条路径决定了项目的最短完成时间。关键路径上的所有活动都没有浮动时间(即它们的总浮动为零)。
根据提供的选项和图中的信息,我们逐一分析每条路径:
1. **路径 A: A-B-E-G**
- 活动时间:A (3) + B (2) + E (4) + G (2) = 11
2. **路径 B: A-B-F-G**
- 活动时间:A (3) + B (2) + F (5) + G (2) = 12
3. **路径 C: A-D-F-G**
- 活动时间:A (3) + D (4) + F (5) + G (2) = 14
4. **路径 D: A-C-F-G**
- 活动时间:A (3) + C (6) + F (5) + G (2) = 16
通过计算每条路径的总时间,路径 D (A-C-F-G) 的总时间最长,为 16。这意味着路径 D 是关键路径,因为它决定了项目的最短完成时间。
因此,正确答案是 D: A-C-F-G。
