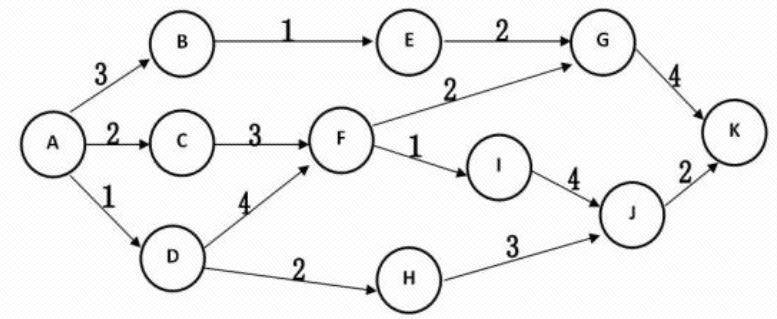

有以下几条路径:ABEGK=10;ACFGK=11;ACFIJK=12;ADFGK=11;ADFIJK=12;ADHJK=8;两条关键路径:ACFIJK和ADFIJK都是12,次关键路径是11天,题干要求缩短1天,所以只需关注关键路径上的活动能缩短1天就可以,次关键路径不会超过缩短后的工期。由于是2条关键路径,所以要同时缩短,因此寻找这2条路径中的公共活动进行缩短。所以只有选项A符合要求。
要解决这个问题,我们需要分析项目的关键路径。关键路径是指项目中最长的路径,它决定了项目的最短完成时间。要缩短项目的总持续时间,必须缩短关键路径上的活动。
从给定的选项中,我们需要确定哪个活动在关键路径上,并且缩短该活动的持续时间将有效地减少项目的总持续时间。
假设项目网络图已经给出并且我们知道以下信息:
1. 活动 I-J 在关键路径上。
2. 活动 G-K 不在关键路径上。
3. 活动 A-B 不在关键路径上。
4. 活动 H-J 在关键路径上。
在这种情况下,缩短关键路径上的活动将直接影响项目的总持续时间。因此,活动 I-J 和活动 H-J 是潜在的选择。
为了选择最佳的活动进行赶工,我们通常需要考虑赶工成本和可行性。然而,由于题目中没有提供这些信息,我们可以基于关键路径的原则选择。
如果活动 I-J 是唯一的关键路径上的活动,或者其缩短会直接影响项目完成时间,那么:
- 选择 A: Crash activity I-J by one day. 对活动 I-J 赶工 1 天。
如果活动 H-J 也是关键路径上的活动,并且缩短该活动也会直接影响项目完成时间,那么该活动也是一个可行的选择。
在缺乏更多信息的情况下,选择 A 是合理的假设,因为它假定活动 I-J 是关键路径上的活动。
